COSPyV San Jerónimo Sud Ltda. Sub-Distribuidora de Gas Natural
NAG100 — Sección 614

Programa de Prevención de Daños

Guía para constructoras, profesionales y organismos pertinentes que realicen tareas de excavación o movimientos de suelo en el área de distribución.

2026
ENARGAS 181/95
Constructoras y Organismos
🚨

Emergencias las 24 hs los 365 días del año  —  0800 888 9209

01

Presentación del Programa

Alcance y objetivos

Cooperativa de Obras, Servicios Públicos y Vivienda San Jerónimo Sud LTDA tiene en vigencia en toda su área de distribución de gas natural un Programa de Prevención de Daños con el objetivo de evitar incidentes que puedan poner en riesgo la vida y propiedad de las personas, como así también el normal abastecimiento de gas a nuestros clientes.

Este programa involucra a todos los potenciales excavadores: empresas, organismos de gobierno, el público en general y toda persona relacionada con actividades de excavación, movimiento de suelos, perforación y similares, tanto en áreas rurales como urbanas dentro de la zona de distribución, comprendida por dos redes en media presión y un ramal de alimentación en alta presión.

Medios de contacto
📍

Presentación personal

Sector Prevención de Daños
Nápoles 338, San Jerónimo Sud (2136)

📞

Teléfono (horario comercial)

(0341) 4909209
Lun–Vie, 07:00 a 13:00 hs

📧

Solicitud de interferencias

tecnica@cospyvsanjeronimosud.com.ar

Documentación adjunta
📄

Modelo de Notificación de Pedido de Interferencias

📄

Modelo de Notificación de Inicio de Obra

📄

Modelo de Declaración Jurada — Res. ENARGAS 181/95

🗺️

Plano "Zona de prestación Gas Natural"

🗺️

Plano "Ramal de Alimentación ERP 1"

🗺️

Plano de refuerzo de P.E. 180 mm.

📋

Resolución ENARGAS 181/95 — Documentación municipal

📋

Resolución ENARGAS 251/2019 — Comunicación de incumplimientos

📋

Resolución ENARGAS N° I2135/2012 — Guía de trabajos en proximidad

📋

Resolución SRT 503/2014 — Excavaciones a Cielo Abierto

02

Proceso Administrativo

Pasos obligatorios antes y durante la obra

1
30 días antes

Pedido de Interferencias

El contratista presenta la Notificación de Pedido de Interferencias junto con planos, programa de trabajo y todas las dudas al Área de Prevención de Daños. La Cooperativa responde en un plazo máximo de 10 días hábiles (25 días para obras de ingeniería) con planchetas, planos conformes a obra y guía de excavación.

⚠ Los datos de las planimetrías son referenciales. Si la información se extiende por más de 60 días, se debe confirmar con COSPyV San Jerónimo Sud Ltda. que no haya habido cambios en la red.
2
Previo al inicio

Presentación de Declaración Jurada

Las empresas deben presentar la documentación avalada por la Resolución ENARGAS 181/95 — Modelo de D.J. — comprometiéndose a realizar sondeos previos con herramientas manuales y manifestando conocimiento del Plan de Prevención de Daños.

3
5 días hábiles antes

Notificación de Inicio de Obra

Con al menos 5 días hábiles de anticipación al inicio efectivo, el excavador presenta la Notificación de Inicio de Obra. También debe informar a COSPyV San Jerónimo Sud Ltda. la fecha y hora exacta de los trabajos sobre cada cañería activa para coordinar la asistencia de personal inspector.

4
Durante la obra

Inspecciones y seguimiento

Se asignará un inspector que realizará un relevamiento in situ antes y después de los trabajos. El excavador es responsable de mantener las señalizaciones indicadas en el terreno durante toda la extensión de la obra.

⚠ Responsabilidad del excavador: El incumplimiento de cualquiera de estos pasos habilita a COSPyV San Jerónimo Sud Ltda. a dar corte de la obra, sancionar multas o iniciar acciones judiciales. El excavador será responsable de todo daño, perjuicio o fatalidad resultante de su negligencia.
03

Recomendaciones Técnicas

Distancias mínimas, cateos y buenas prácticas

Distancias mínimas de seguridad

Entre la instalación de gas y cualquier otra estructura se debe respetar una separación mínima de 0,50 metros, tanto en intersecciones como en tendidos paralelos.

Desde Hasta Diámetro ≤ 152 mm (6")
Ramales, líneas principales de red, gasoductos de transporte (cualquier clase) Líneas AT aéreas 5,00 m
Líneas AT subterráneas (excluidos servidores) 0,50 m
Puesta a tierra de líneas AT 0,5 c/10 kV (mín. 10 m)
🔌 Instalaciones eléctricas: Las excavaciones con máquinas en proximidad a cañerías de gas deben ser supervisadas por personal de COSPyV San Jerónimo Sud Ltda. La imposibilidad de mantener distancias mínimas puede requerir la remoción de instalaciones a costo del solicitante (Ley 24076, Decreto 2255/92, Art. 6.4).
Buenas prácticas durante la excavación
✓  Se debe / Se recomienda
  • Comenzar el cateo exclusivamente con herramientas manuales hasta localizar la cañería.
  • Determinar una zona de protección en las proximidades del caño.
  • Mantener los planos de la red disponibles durante toda la obra.
  • Mantener las marcas del terreno por todo el período de la obra.
  • Compactar y apisonar manualmente la tierra al rellenar zanjas, evitando materiales duros a menos de 10 cm del caño.
  • Comunicarse inmediatamente con Cooperativa ante cualquier anomalía o duda.
✗  Está prohibido
  • Construir sobre la traza de las cañerías.
  • Encender fogatas en las cercanías de instalaciones de gas.
  • Vandalizar cartelería o señales de la red.
  • Ejercer presiones o cargas sobre la instalación (por ejemplo, colgar cañerías o cables).
  • Usar herramientas mecánicas hasta no haber localizado visualmente el caño.
  • Dejar la cañería expuesta por tiempos prolongados sin protección.
04

En Caso de Emergencia

Rotura de cañería y fuga de gas

Ante la rotura de un caño de gas

1

Apagar el motor de la maquinaria de forma inmediata.

2

Tomar medidas preventivas para impedir el acceso de otras personas al área.

3

Eliminar toda fuente de ignición (motores en marcha, cigarrillos, etc.).

4

Mantener la observación y control del lugar hasta la llegada del equipo de emergencias.

5

No intentar reparar, tapar ni contener la fuga por medios propios. No retirar materiales ni operar equipos en la zona.

Emergencias — 24 hs / 365 días 0800 888 9209
05

Modelos de Formularios

Documentación a completar y presentar

Notificación de Pedido de Interferencias

Presentar con 30 días de anticipación

Notificación de Inicio de Obra

Presentar con mín. 5 días hábiles de anticipación

Declaración Jurada — Res. ENARGAS 181/95

Modelo de D.J.

Presentar previo al inicio de las excavaciones

El/la suscripto/a,  , mayor de edad, DNI N°  , en representación de  , con domicilio en  , N°  , Piso  ,

Declaro bajo juramento:

1. Que estoy en conocimiento del compromiso de realizar los sondeos previos sobre la base del plano proporcionado por la Licenciataria utilizando exclusivamente elementos de uso manual, como así también los estudios tendientes a determinar si existe necesidad de efectuar remociones.

2. Que estoy en conocimiento en su totalidad de los alcances del Plan de Prevención de Daños implementado por la Licenciataria de Gas COSPyV San Jerónimo Sud Ltda.

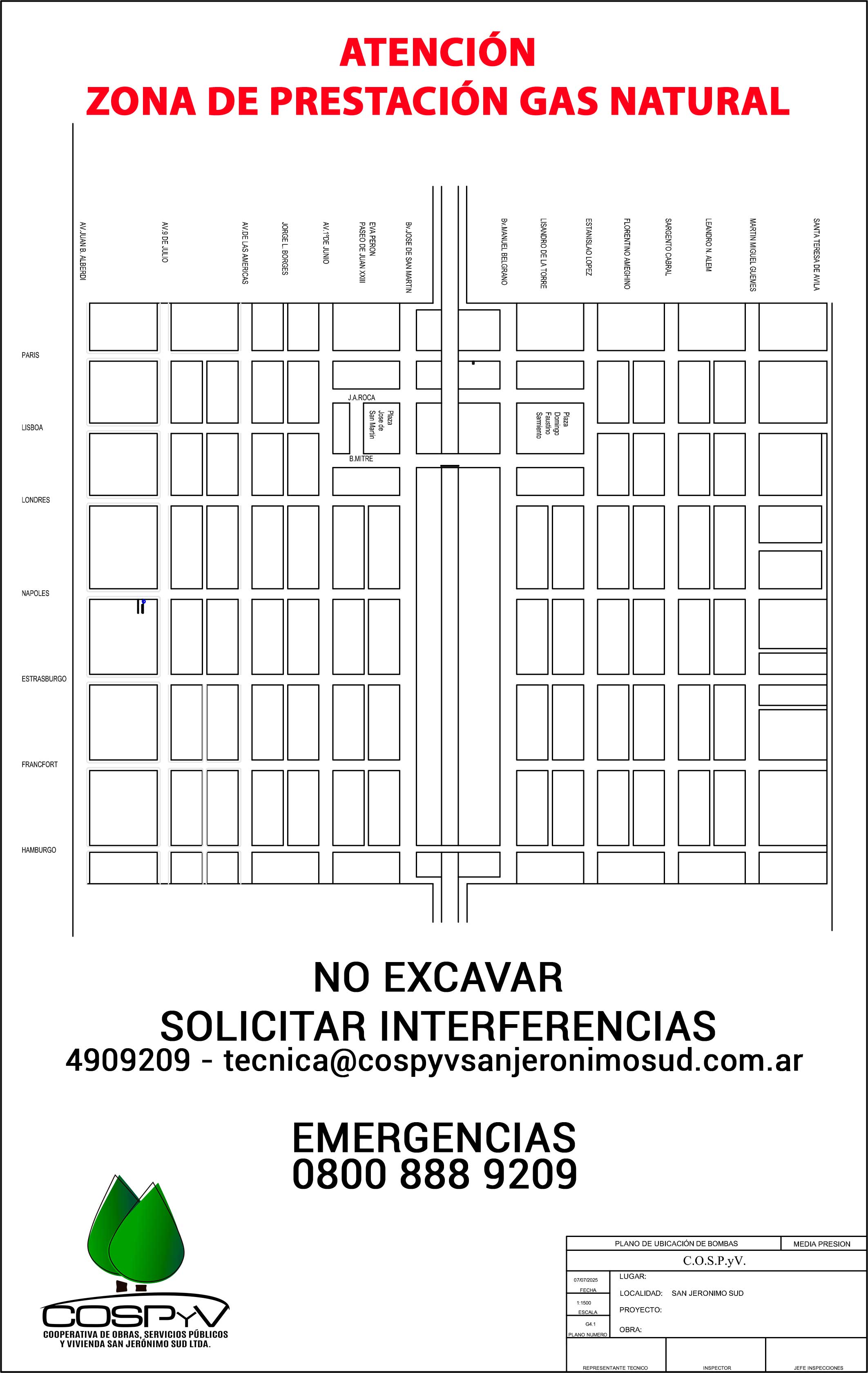

Croquis
